江门杜阮北一路等道路BT产品

发布时间:2015-10-20 作者: 来源: 【字号:

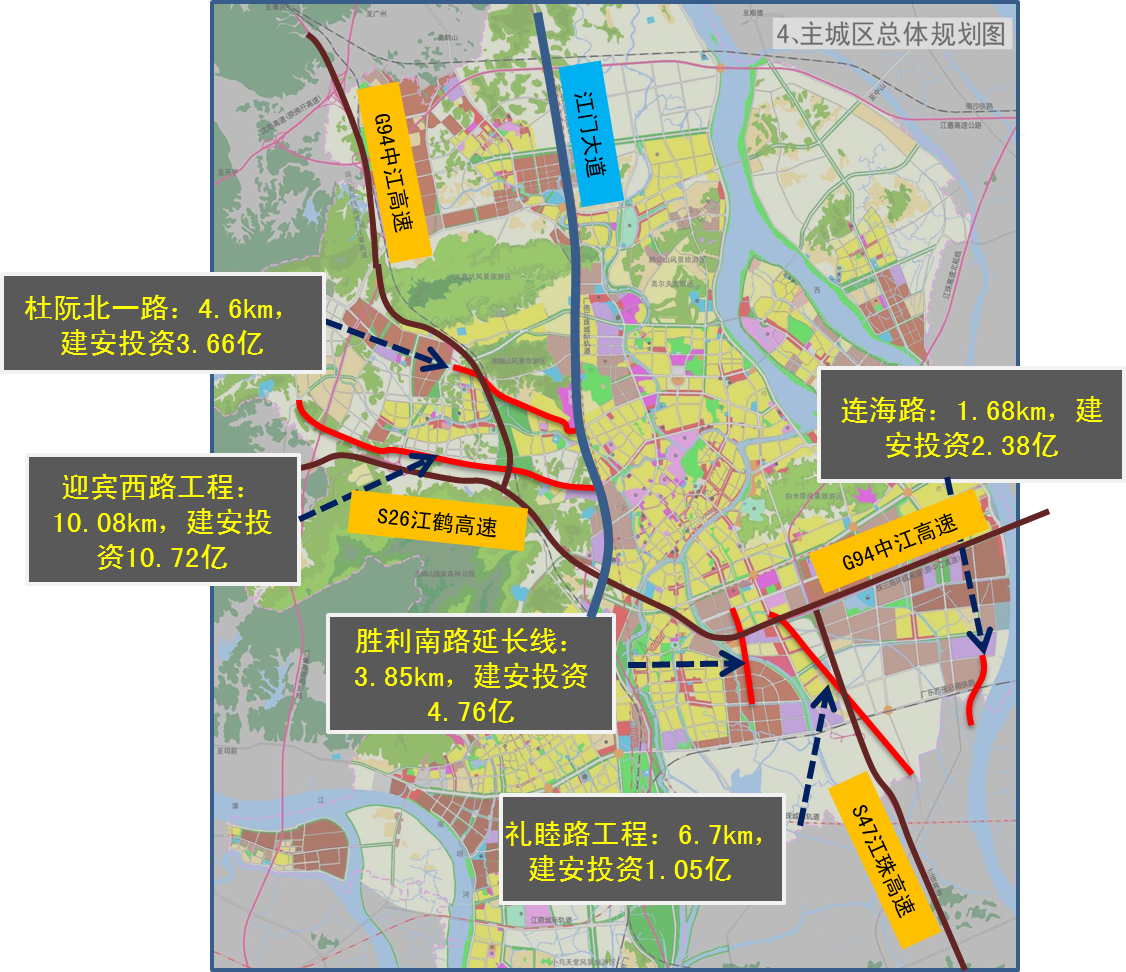

图.配套工程各子产品线路走向图

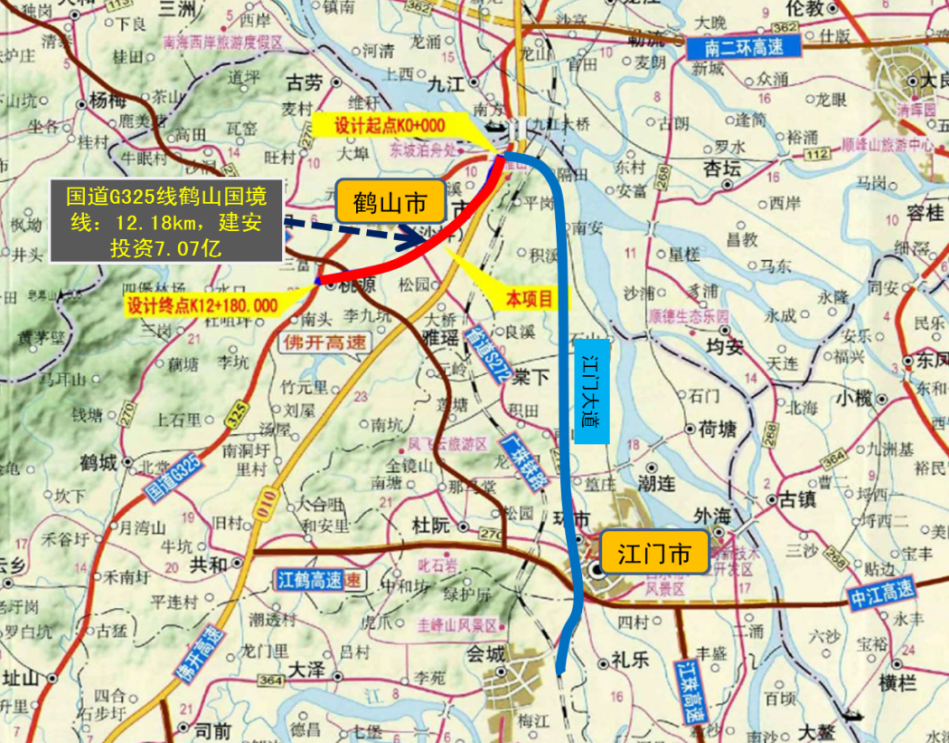

图.配套工程国道G325鹤山过境线走向图

江门杜阮北一路等道路BT产品包含6个子产品,各子产品建设计划工期均为24个月。其中,1、杜阮北一路路线全长4.6公里,双向八车道。2、迎宾西路道路全长10.08公里。江鹤高速杜阮出入口至西环路段约6.3公里调整为城市快速路标准建设,江鹤高速杜阮出入口至杜阮西路段约3.7公里采用一级公路标准建设。3、胜利南路延长线,全长3.85公里,双向六车道。4、连海路(新港路-南环路)全长约1684米,双向八车道,城市一级主干道。5、礼睦路全长6.7公里,双向四车道。6、国道G325线鹤山过境公路新建工程产品路线全长12.18公里,设计速度80公里/小时。
