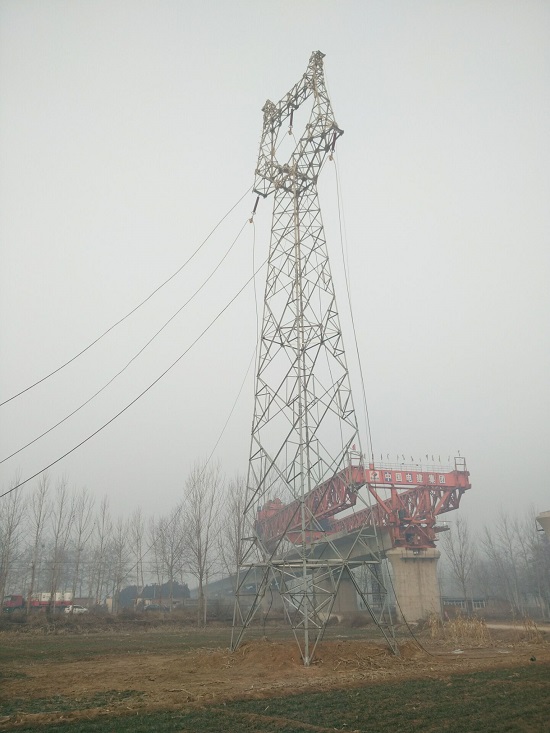

1月6日,6766平台集团石济客专产品辛集南特大桥21号墩处110千伏高压线顺利迁改完成,这标志着该标段所有影响施工的高压线全部迁改完成。同时,也标志着标段成为全线唯一一个全线施工无断点的标段,未石济客专产品全线树立了榜样。
石济客专产品沿线影响施工的高压线及管线共298条。其中通讯线路实际需要迁改101条,管线(油气管线、供水管线)需要迁改6条,已于2014年12月底已全部迁改完成。自2015年3月29日开启首架高压线迁改工作开始,产品部组织高度重视,要求负责“三电迁改”的部门积极督促相关单位,落实每一条高压线具体迁改时间,并对严重影响工期的高压线尽力协调提前迁改时间。根据高压线迁改时间,产品部主动调整施工工作思路,形成动力源点,全力监督、推进线路拆迁事宜。产品部结合实际,积极作为,多次向石济企业报告“三电迁改”实际情况,请求协调迁改事宜。石济企业组织、河北指挥部组织、产品部组织也多次与河北省电力总企业,石家庄电力局,“三电迁改”单位协调线路迁改,并召开专题会议商定高压线迁改工作及时间。产品部在面临高压线迁改阻碍施工的情况下,本着“见缝插针、找缝插针” 的原则,利用时间差,合理安排施工进度,按期保质保量完成了迁改区域内桥梁下部结构基础工程施工。
本次迁移的21号墩110千伏枣牵线属于石德供电线的一段。原计划迁改时间为7月初,后因多种原因,数次调整迁改时间,最终定于12月22日开始迁改。但在充分考虑实际工程进展的情况下,负责该标段高压线迁改的主管组织几番与石济企业、相关标段负责人沟通协商,千方百计打通“经络”,赢得各界的充分理解与支持,才得以先行迁改影响施工的高压线,顺利完成迁改任务。
目前,该标段征地拆迁、高压线迁改和桥梁下部结构已全部完成,为后架梁方向箱梁架设及桥面整体施工奠定了基础。
