《历程》-渔梁岭隧道贯通日志

发布时间:2017-03-09 作者:阳芳 赵向应 廖敏 来源: 【字号:

    渔梁岭隧道工程属于G205渔梁段,全长2600米,是福建闽北普通公路的重点、难点工程。浦城产品企业/总承包部全体员工发扬特别能吃苦、特别能战斗、特别能奉献的精神,攻克了下穿老杉坊煤窑项道、下穿国道G205、贯穿煤矸石和石墨带等不良地质的一个又一个技术难关,克服2016年汛期多次的强降雨等不良气候的影响,全力以赴推进产品建设,提前80天顺利贯通渔梁岭隧道,同时实现“双零”安全生产的目标,为浦城人民铺设了一条康庄大道,改善了百姓出行的交通条件。
    渔梁岭隧道的顺利贯通,是产品全体参建人员辛勤努力的结果。现用日志的形式记录隧道贯通前五天的工作点滴,记录每一位参与建设渔梁岭隧道工作者最美的画面。
    3月2日 星期四
    今天是渔梁岭隧道安全生产的第465天。凌晨一点半,随着隧道出口端上台阶最后一车硐渣出完,测量人员开始今天的隧道测量作业,渔梁岭隧道出口端已经开挖至1506.5米,至此隧道贯通仅剩19米。从今天开始,隧道出口端完成最后3米的隧道超前支护作业后就开始封闭掌子面,此时的掌子面主要为炭质片岩,上台阶掌子面左下方中夹杂着煤矸石,而隧道进口端掌子面则大部分为煤矸石,此时距隧道贯通只有19米了,面对这个情况,现场施工人员心里都有些许不安。早上七点,技术负责人要求再次对隧道进行联测,为保证隧道顺利贯通不得有丝毫马虎。
    3月3日 星期五
   今天是渔梁岭隧道安全生产的第466天。昨天测量人员在隧道贯通前进行了最后一次贯通联测,虽然已经对隧道进行过多次联测,但还是像往常一样,洞外的GPS联系,洞内的全站仪导线测量,四等水准的测量,一站一站的进行推进,隧道进口端1074.5米,出口端1506.5米的距离,洞内的依然像往常一样昏暗,但是依旧挡不住大家保障隧道贯通的激情,从早上八点半到第二天的凌晨的三点,将近十九个小时的测量,在确定隧道未偏离设计线的答复后,指挥部所有人心中的一块大石头终于落地,但是此时隧道进出口端围岩情况的差异,仍有些担心出现意料之外的情况。

    3月4日 星期六
   今天是渔梁岭隧道安全生产的第467天。凌晨四点,隧道进口端开始了今天隧道支护放样工作,在架设好仪器,突然有人大叫一声“拱顶上出片岩了”,只见掌子面的右边顶下出现了一层薄薄的新鲜片岩,厚度为0.6米,以几乎50度的下插角度开始下插,此时现场施工人员心情无比的激动,心里都在欢喜着,出现这样的岩石就对了,隧道是按照设计线在开挖。而此时隧道还有12.4米贯穿,隧道进口端掌子面出现片岩,岩石性质较炭质片岩开始好转。
    3月5日 星期天
    今天是渔梁岭隧道安全生产的第468天。这时的掌子面已经出现了片岩,但煤矸石还是大面积的存在,这时的掌子面又出现了节里层,有滑切面,掌子面如果还是按照以前正常进尺施工,容易出现垮落,大家仍然不能掉以轻心。在经过技术、施工等商议后决定,在正常的超前支护下开始缩短开挖进尺开挖,严格控制每循环进尺不大于两榀钢拱架间距,经过这个循环的现场爆破,掌子面超欠挖控制效果良好,此时距离隧道贯通还有十米。
    3月6日 星期一
    今天是渔梁岭隧道安全生产的第469天,距离贯通还有6.4米。经过现场勘察发现,掌子面节里层处已经出现裂缝,节理层下部已经处于不受力的情况,施工技术人员现场明确贯通步骤,可以按照正常进行贯通施工,节理层部位首先贯通,然后进行拱顶爆破后整个上台阶全部贯通。
    3月7日 星期二

    早上7时20分,随着一声清脆的爆破声音,渔梁岭隧道顺利贯通。这是浦城县国省道改造工程中最为重要的控制性工程,为今年10月底隧道顺利通车打下了坚实的基础。

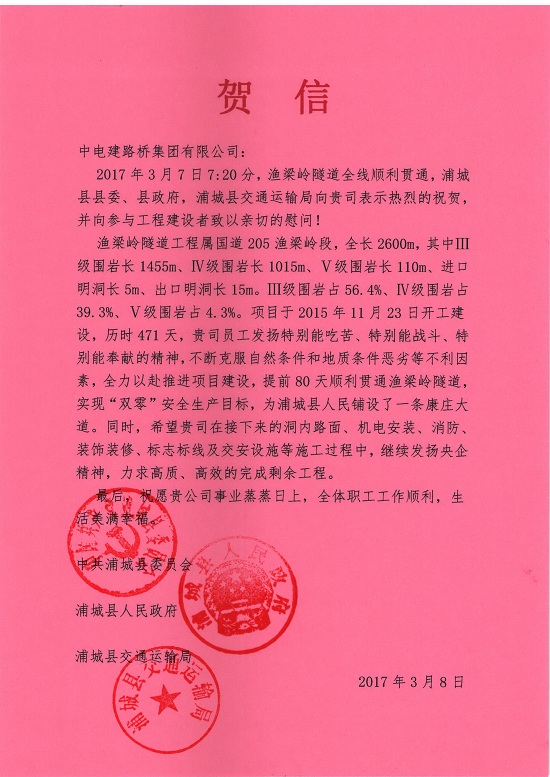

    3月8日 星期三
    8日上午,浦城县委、县政府、县交通运输局发来贺信,对渔梁岭隧道全体参建员工在工作中所取得的成绩给予了充分肯定,对全体参建员工奋力拼搏、无私奉献、全力以赴的精神给予了高度赞扬。在贯通仪式上,浦城县县长沈晓文对我司进行了表扬,县委副书记刘建平、常务副县长范吉朝、副县长王静燕、县交通局、仙阳、九牧两镇组织驱车穿过渔梁岭隧道,实现了浦城人民几十年“一隧穿南北,天线变通途”的梦想。
