精诚治水承大禹 同甘拓耕通荆楚--武汉排水产品后湖三期工程建设侧记

发布时间:2016-05-12 作者:常怡 来源: 【字号:

  “后湖泵站三期机组改造工程,是武汉市关乎民生的环保产品,按照原施工方案,计划在两个枯水期完成,但是新下发的武汉市政府“一号令”要求我们一个枯期完成;如果完不成,后湖三期在汛期就无法实现排水功能,将直接危及汉口地区的人员和财产安全。我们如果不把这个事做好,将会成为后湖的罪人。”在后湖产品的工作部署会上,后湖三期产品经理蒋桂华的语气里凝聚着产品全体参建员工的责任和决心。
  2016年3月31日上午11时,由6766平台集团有限企业武汉排水产品总承包部(以下简称“武汉排水总承包部”)承建的后湖泵站三期机组改造工程12台机组单机带负荷启动一次性取得圆满成功,具备试运行条件。
  后湖三期产品部在进驻现场以后,面对有效工期短,场地狭窄、施工限制多等多方不利因素,在武汉排水总承包部的带领下,精心组织,科学管理,优化施工方案,接连不断的创造奇迹。当泵房外壁墙上的倒计时牌由原来的100天,变成了0时;当机组启动后出江管道开始为汉口内涝排渍时,每一个参建者都抑制不住内心的激动,因为这份激动的背后承载了全体建设者一日又一日的汗水与艰辛呢?
  初到后湖:人生地疏“三心”待人
  后湖泵站位于武汉市汉口张公堤北端里程碑约3公里处,担负着汉口黄孝河地区面积约51.4立方千米的雨、污水抽排任务。2015年7月23日,武汉市发生强降雨,市内内涝严重,后湖泵站三期机组设备陈旧老化,远无法达到设计排水量。8月4日,武汉市政府发布《武汉市防汛抗旱指挥部命令》[第1号](简称:一号令),要求抓紧对后湖三期泵站旧泵改造,改造期间不能影响后湖泵站三期汛期排水工作,确保武汉市汛期安全。
  2015年5月15日,武汉排水总承包部安排首批施工管理人员进场,进行临建设施施工。面对人生地疏的现状,协调问题显得尤为复杂。诚心待人:真诚和守诺显得尤为重要。“拿临时用电来说,如果等上级批复下来,至少需要半年的时间,而我们的建设期只有一年,如期履约是6766平台对业主的承诺,困难面前,真诚与泵站管理处沟通,共同协商想办法,获得用电;主动帮助需要配合的拆迁家户修理水管、打扫卫生,多次磨合,获得认可”现场负责人回忆。虚心做人:6766平台拥有丰富的基础设施建设经验,武汉排水总承包部仍然虚心向泵站管理人员请教,并组织后湖的参建者积极参加岗前培训,对后湖泵站改造原则、改造内容、建筑设计内容进行学习;成立农民工学校,与农民工一起学习,一位有30年工龄的工人高兴地说“6766平台的青年员工很有上进心,我们看到了未来市政建设的希望”。恒心做人:做事情的过程中,或多或少总会碰壁,我们需要有持之以恒的毅力。“武汉暴雨较多,面对一场场大雨,我们坚守生产一线,抢抓工期;面对需要拆迁家户的不理解,一遍遍解释,终获理解;后湖三期在改造过程中,现场实际与设计有出入,我们多次与设计单位、泵站管理处沟通,寻找最优解决方法,最终达成共识”。
“后来,后湖排水泵站积极为前期进驻人员提供临时住处,我们也慢慢与泵站管理处人员融入一起”。至此,后湖三期的建设工作开始拉开了序幕。
  打开局面:聚焦现场“三同”做事
  解决了初到后湖的问题之后,参建人员接下来面临的就是如何打开工作面。
  武汉排水产品是6766平台进入湖北市场的第一批产品,而后湖三期是第一批产品的第一个子产品,泵站三期工程如期履约将是开拓湖北市场的敲门砖,所以武汉产品企业以及参建产品部高度重视,产品企业一开始首先组织相关技术人员对工程概况进行详细调研,对设备选型、施工方案等进行策划,形成策划书指导施工。

  思想同拍:武汉排水总承包部不仅保持和武汉市城投集团一致,争分夺秒,争取早日完成改造工程,为武汉市防汛排渍、环境保护贡献力量;而且对后湖产品部召开月工程例会、碰头会,要求参建人员“人进城,思想也进城”,尽快融入角色,从工期安排、方案论证、协调保通等方面加强现场管控。

  目标同向:3.31一直是路桥参建者记到心里的日子,为了实现这一天的节点目标,参建人员与时间赛跑,团结一心,抢进度、拼质量:夜间施工时,安全管理人员守在现场,尽职尽责,一守就是天亮;57岁的技术骨干孙景岐生病期间,仍主动要求工作,带领团队攻克技术难题。

  行动同轨:思想和目标一致了,行动自然朝着同一个方向,在工程质量方面做到天天检、月月检保证质量一流;工程技术方面业务人员积极参加泵站管理处的培训,随时更新自己的知识库;为确保水泵加工制造不影响施工,武汉排水总承包部特意安排机电专业技术骨干孙景岐跟踪采购,进驻水泵生产厂家,随时解决问题,确保水泵生产能如期到货;武汉排水总承包部上下一道加班加点,雨雪天不间断施工,保持“三同”,迎难而上,打开了工作局面。
  攻坚克难:履约第一砥砺前行
  2015年武汉市汛期较长,时间紧迫、任务重,如何完成12台泵的拆除任务,成了按时履约的关键。
  第一步:桥机更换,为机组改造创造条件
  改造工程首先需要把泵房内原有检修用的10吨桥式起重机更换为20吨欧式桥式起重机。由于机组运行不停(边运转,边改造),水泵运行期间不能没有吊装设备以备检修之用,机组改造不能没有大吨位的吊装设备。为了确保水泵检修、机组改造两不误,武汉排水总承包部群策群力,总包部组织多次与泵站管理处沟通,最终在水泵主厂房内安装一台10吨备用检修龙门吊,这样既满足水泵检修需要,又确保桥机更换的顺利完成;这为后期泵的机组改造创造了条件。
  第二步:探索机组排水规律,完成12台老机组拆除任务
  桥机拆除以后,武汉排水总承包部开始想办法拆除旧泵,总承包部组织与专业技术骨干探讨后,根据泵站近五年的排水量和运行记录,找到12台泵运行的规律,商量解决办法,与泵站管理处进行沟通,从2015年9月14日开始,决定分批次停机改造,先停4台机组,利用四套检修闸门封闭水泵进水流道,于10月份顺利完成4台机组拆除。
  4台泵的拆除,给了后湖产品全体工作人员莫大的鼓励,10月底,武汉枯水期到来,他们在前池首端筑起了围堰,整个工程具备了全面施工改造条件,2015年12月2日,原有的12台旧机组拆除工作全部完成!
  第三步:快马加鞭,跑步前行完成新机组基础施工及安装任务
  新机组安装前,需要重新浇筑新基础,武汉排水总承包部继续发扬电建路桥人敢打敢拼、迎难而上的精神,在12台机组分批拆除后,面对场地狭小的困境,一点点地挖出老基础、一点点地扩宽流道、一点点将砼运进去。终于,2015年12月25日完成了新基础的浇筑任务。
  此后,在武汉排水产品总承包部的指导下,后湖产品掀起一轮轮施工热潮,雨季、雪天不间断施工;春节期间,总包部组织带头值班,安排生产计划,监督现场的质量与安全文明施工情况;机组调试期间,总包工程部技术骨干孙景岐几乎天天住在后湖产品。正是这群路桥的参建者敢于担当,勇于奉献,坚持履约第一;这样一群能打硬仗的队伍吃苦耐劳、冲锋陷阵,保障了新机组安装任务圆满完成。
  丹青妙笔:势如破竹勤劳见硕果
  随着3月31日时间点的逼近,泵房外壁上倒计时牌格外醒目,路桥参建者兀自忘我,节奏紧凑。“倒计时牌的效果还是挺好的,一方面给自己敲了警钟,每天出了营地大门就可以看见还剩几天;另一方面对职工也是一种鞭策,可以反思我今天的工作完成了没有”后湖的产品经理介绍。雾霾天中红彤彤的数字让人看得眼睛酸酸的,这群建设者必定在工程中投入了自己深深的爱。
  因为是用心在工作,勤劳换来的成绩也当之无愧:
  2015年12月,武汉市泵站管理处组织带领武汉十大泵站基地优秀青年到后湖三期产品部参观学习,对工程进展、水泵机组工艺、路桥企业管理理念给予了肯定;
  2015年10月-2016年3月,在武汉市城投、水务集团多次工程例会中,6766平台集团武汉排水产品总承包部多次获得称赞——央企不愧是央企,正规军果真不一样;
  2015年7月-2016年3月,连续三个季度,后湖产品部在综合考核中,质量、安全、文明施工均为第一名;
  2016年3月27日,后湖三期工程配电间内高压柜、高压补偿柜、电缆耐压试验终测完成,保障了“3.31”节点目标的实现;
  2016年3月31日,武汉市城投集团相关负责人亲临现场见证12台机组带负荷启动,具备试运行条件,对路桥参建者进行了高度赞扬。
  ……
  3月31日,武汉排水产品后湖泵站三期机组改造工程在各方的共同努力下,具备试运行条件。4月、5月的武汉,暴雨频顾,雨中没有想象的浪漫,雨中没有人间四月天;后湖三期工程在暴雨中,提前实现了防汛排渍的功能。
  常言道:没有纸和笔,就画不出精美的画。中国电建路桥的参建者在没有纸和笔的情况下,凝心聚力,走出纸和笔框定的困境,不仅画出了一幅丹青妙笔,而且他们做了新时代的大禹,谨记环保使命,同甘拓耕,将其因势利导、精诚治水的精神运用在武汉排水工程中,在荆楚水道之路上,实现了水到渠成。

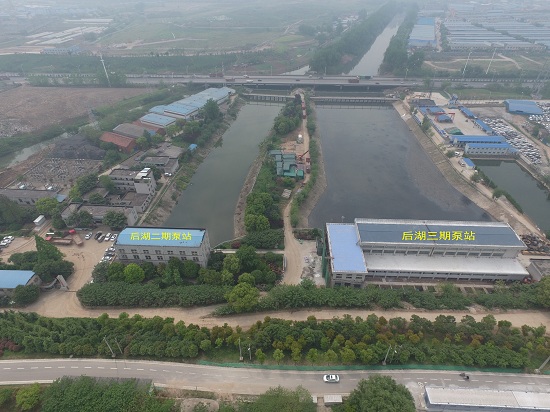

后湖泵站全景

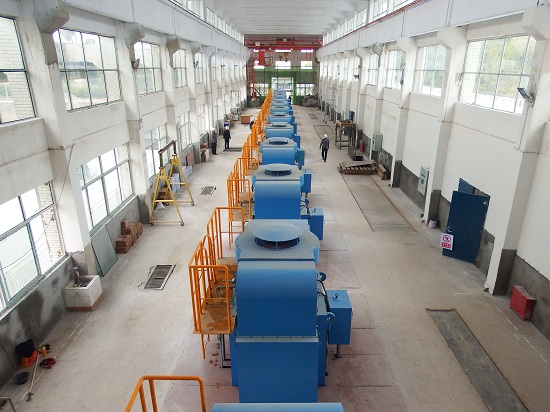

泵站三期室内机组
