福州电力缆化三期产品首段顶管提前60天贯通

发布时间:2020-08-25 作者:徐业 来源: 【字号:

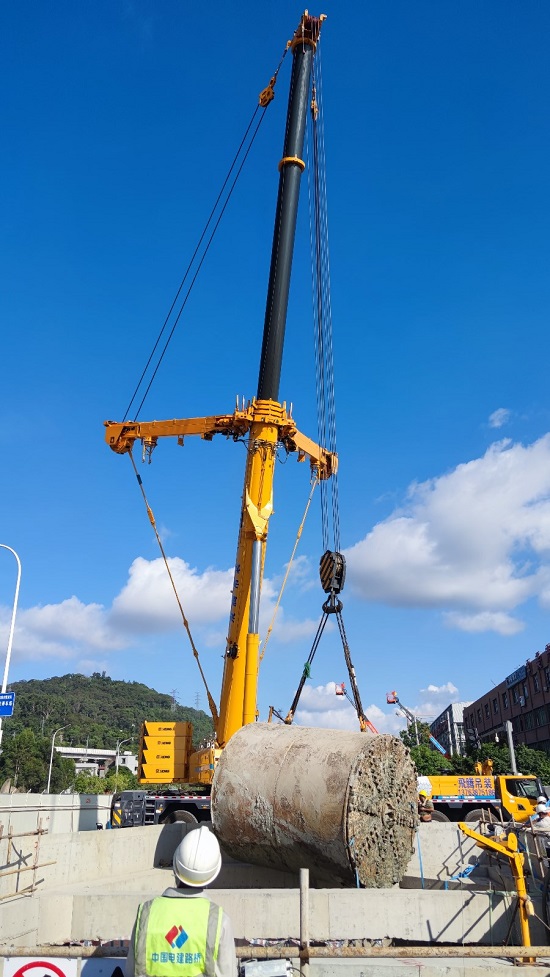

8月21日,福州电力缆化三期220千伏东台-盖山线路缆化工程(电缆土建部分)产品的11#—10#工作井区间顶管机头从10#井的出口处破土而出并吊装出井,产品首段顶管顺利贯通,比原预计时间提前两个月。

福州电力缆化三期220千伏东台-盖山线路缆化工程总长度约6790米,新建电缆通道敷设采用城市电缆隧道形式,沿线共布置12座工作井、顶管区间2段。本次贯通的段落顶管总长404米,管道内径3米,顶管平均覆土深度为10米。此段顶管区间位于福州市三江路与福峡路的交叉路口处,下穿福平高铁,穿越军用光缆、雨污水、通信、燃气等各种管线,施工场地狭小,且施工地层涵盖散体状强风化花岗岩、全风化花岗岩、淤泥与粉质黏土,地质层次复杂。顶管施工既要确保管线的安全及使用,还要保证沿线道路正常通行,施工难度较大。

顶管工程自5月开工以来,福州电力缆化产品克服各种不利因素,倒排工期,积极协调各方妥善割接现有管线,科学组织施工生产,加强现场管理,严格质量控制,实行24小时轮班作业制,在高温天气下连续作战。在顶进过程中,通过控制机器掘进参数、及时纠偏,使最终贯通偏差严格控制在规范误差范围内。

首段顶管的提前贯通,为后续顶管施工产品积累了丰富经验,同时为整体产品顺利实施打下了坚实的基础。福州电力缆化产品将全力加快工程建设进度,确保全年目标任务圆满实现。
