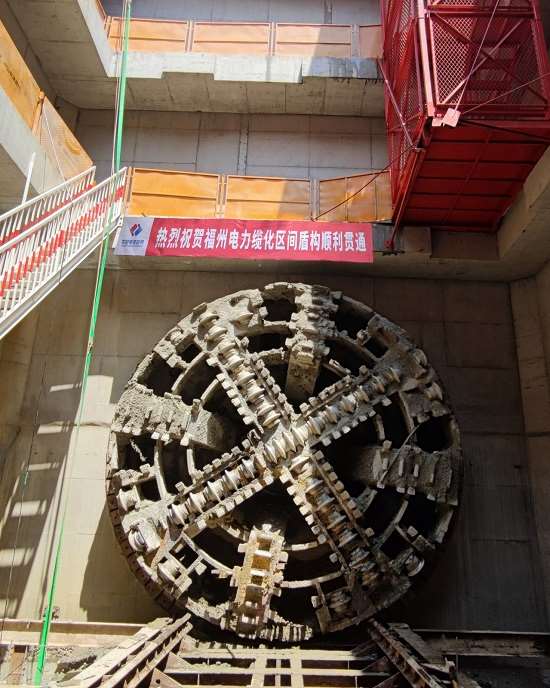

正值庆祝“五一”国际劳动节和“五四”青年节之际,5月5日,由企业投资建设的福州电力缆化220千伏东台-盖山产品2号井至3号井盾构区间贯通。至此,自4月8日首段盾构区间贯通以来,福州电力缆化产品一个月内贯通了三段盾构区间。
承担本段盾构区间的盾构机于2020年12月15日始发。在盾构机掘进期间,产品人员积极运用盾构机远程监控系统、复杂地层掘进参数预测等信息化管理技术,针对潜在风险源制定监控量测措施和方案,通过充分布设监测点位,进行实时监控数据反馈,科学动态指导施工,有效地保障施工安全质量,同时广泛开展科技研发和创新创效活动,形成了盾构检测与数字模拟相结合的地下潜在平台风险分析平台V1.0等软件著作权和一种地下富水空洞试验模型预制装置、空间除尘装置、盾构高位过站平台等一系列成果。
得益于一系列措施的应用,盾构机安全下穿了运营的福州地铁1号线城门站B、C出入口,竖向最小净距仅1.7米,成功穿越在建地铁4号线城门地铁站等建筑物,成功攻克了小净空井的分体始发及复杂浅埋地层掘进等技术难题。
作为本工程的关键工程,2号井至3号井盾构区间提前实现了贯通,直接为福州市220千伏输变电和地铁运行两大民生工程提供保障,为福州市城门过站钢平台的提早拆除和工作面完全移交争取到了宝贵时间,也为福州电力缆化产品按期完工奠定了坚实的基础。
