江门连海路一期工程10kv高压线迁改完成

发布时间:2016-09-05 作者:刘冲 来源: 【字号:

    近日,江门大道配套道路工程总承包部承建的连海路一期工程10kv向虹甲线高压线迁改完成,标志着连海路道路施工用地红线内的线路迁改工作全部完成,对后续工程施工创造了有利条件。
    连海路一期工程道路全长1695.907米,起点与新港路平交,向南跨石洲河水道及若干支流,沿线与一行路平交,终点连接连海路二期工程。本次高压线迁改包括高压电线约500米,高压电塔3座,变压器1座。目前箱涵工程是影响连海路工期的主要因素之一,而高压线又严重制约着箱涵的工程施工进度。  为顺利推进高压线迁改工作,产品部安排专人加快与业主和电力迁改部门沟通与协调,同时要求安排专人跟踪电力迁改进程,分解征拆目标,采取以点带面来加快征拆速度,在施工过程中安排产品部管理人员在现场积极配合电力施工人员,严格把控安全、质量关。

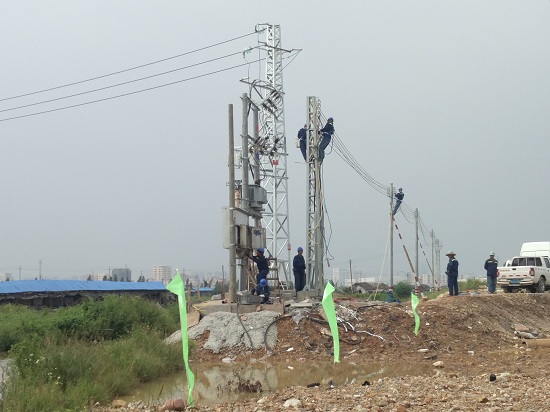

    随着变电站断电信息的传来,路基K0+400、K0+680、K1+400三处电力施工人员同时开工进行高压线迁改工作。经过大家不懈努力,供电局检查合格,变电站合电闸,恢复通电,标志高压线迁改工作圆满完成。
    此次高压线改线的完成标志着连海路产品部迁改工作按照预定计划完成节点目标,下一步产品部将再接再厉,在保证施工安全和质量的前提下,抢抓工期,全面开展箱涵工程施工,争取圆满完成2016年各产品标。
